例:総合事業の認定有効期間「H28/08/01~H29/12/15」の利用分は日割りコードで算定し、
要介護の認定有効期間「H29/12/16~H30/11/30」の利用分は通常のコードで算定します。
総合事業と要介護でそれぞれ別々に利用した実績分を2つに分けて請求します。

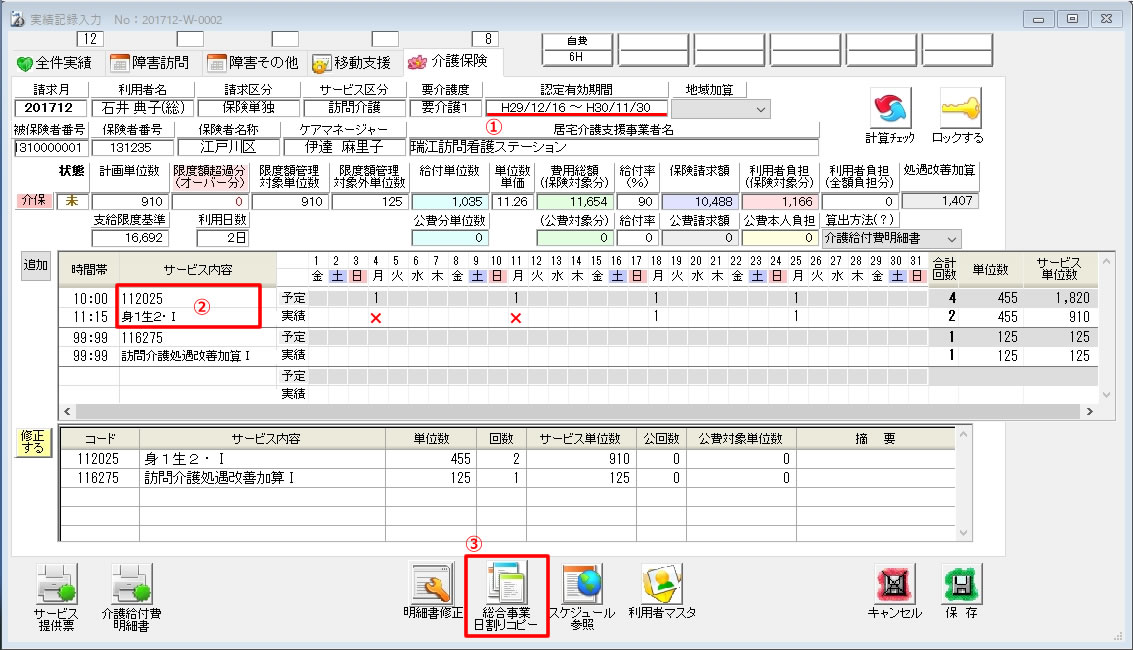

要介護での利用実績を算定

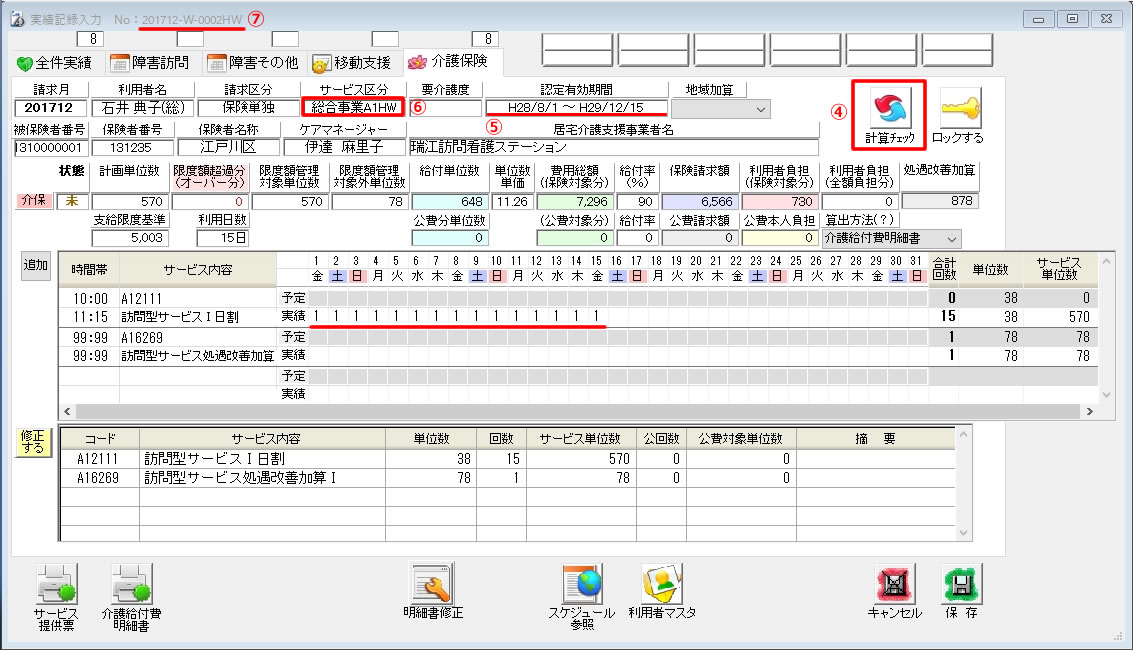

①要介護の後半「H29/12/16」から12月末までの実績を修正します。

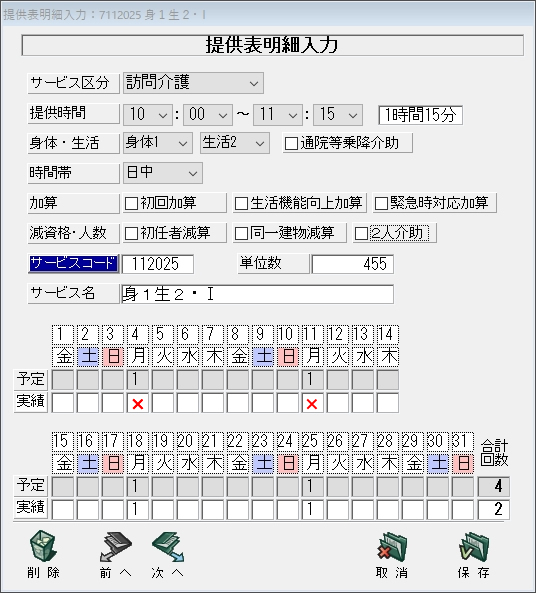

②修正する行をダブルクリックして下図のように×個所をクリックして空欄にします。

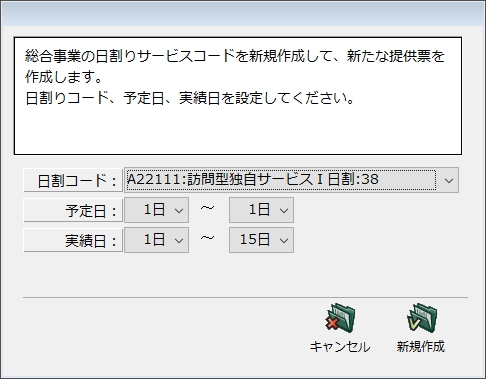

③「総合事業日割りコピー」ボタンを押すと下図のように、新たな実績や提供票を「日割りコード」用として作成します。
総合事業の日割りコードで実績を算定
④「計算チェック」ボタンを押すとサービスコード(処遇改善加算など)などを自動的に拾い上げ金額を計算します。
⑤総合事業の前半「H29/12/1」から「H29/12/15」までの日割り部分の認定有効期間を確認します。
⑥日割りの実績と分かるようにサービス区分名の最後に「HW」と付け加えてあります。
⑦日割りの実績と分かるように実績Noの最後に「HW」と付け加えてあります。

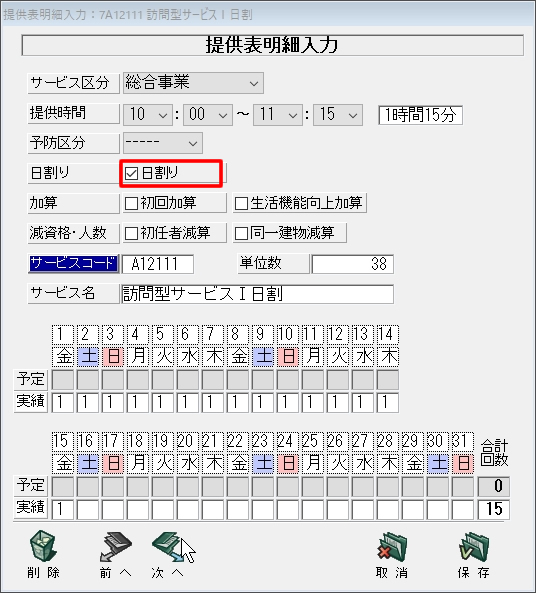

※日割りサービスコードを設定する場合には「日割り」チェックを必ず入れてください。
●下図のように実績記録一覧に「訪問介護」の石井典子様と、「総合事業」の石井典子様と2件作成されます。

※国保連合会に請求するCSVファイルも別々に作成されます。
